考試科目代碼:835 考試科目名稱 :建筑施工管理
考生答題須知
1. 所有題目(包括填空、選擇、圖表等類型題目)答題答案必須做在考點發給的答題紙上,做在本試題冊上無效。請考生務必在答題紙上寫清題號。
2. 評卷時不評閱本試題冊,答題如有做在本試題冊上而影響成績的,后果由考生自己負責。
3. 答題時一律使用藍、黑色墨水筆或圓珠筆作答(畫圖可用鉛筆),用其它筆答題不給分。
4. 答題時不準使用涂改液等具有明顯標記的涂改用品。
昆明理工大學2020年碩士研究生招生入學考試試題
昆明理工大學2020年碩士研究生招生入學考試試題
昆明理工大學2020年碩士研究生招生入學考試試題
考試科目代碼:835 考試科目名稱 :建筑施工管理
考生答題須知
1. 所有題目(包括填空、選擇、圖表等類型題目)答題答案必須做在考點發給的答題紙上,做在本試題冊上無效。請考生務必在答題紙上寫清題號。
2. 評卷時不評閱本試題冊,答題如有做在本試題冊上而影響成績的,后果由考生自己負責。
3. 答題時一律使用藍、黑色墨水筆或圓珠筆作答(畫圖可用鉛筆),用其它筆答題不給分。
4. 答題時不準使用涂改液等具有明顯標記的涂改用品。
一、單項選擇題(本大題包括15道小題,每小題1分,計15分) 1、項目管理的核心任務是( )。 A.費用控制 B.進度控制 C.質量控制 D.目標控制 2、組織結構模式反映了一個組織系統中各子系統之間或各元素(各工作部門)之間的( )。 A.邏輯關系 B.指令關系 C.動態關系 D.合同關系 3、IPD項目模式的顯著特點是( )。 A.目標控制 B.信息管理 C.合同管理 D.組織與協調 4、根據《建設工程工程量清單計價規范》(GB50500-2013),關于工程量清單的作用,以下說法正確的是( )。 A.工程量清單應作為工程索賠和現場簽證的依據 B.所有工程建設項目都必須采用工程量清單進行計價 C.工程量清單不能作為竣工結算的依據 D.工程量清單僅適用于工程招投標階段 5、在招標投標過程中,若出現招標文件中分部分項工程量清單特征描述與設計圖紙不符,投標人應以( )為準,確定投標報價的綜合單價。 A.企業定額 B.設計圖紙 C.項目特征的描述 D.消耗量定額 6、在組織流水施工時,用來表達流水施工空間參數通常包括( )。 A.流水節拍和流水步距 B.工作面和施工段 C.施工過程和施工段 D.流水過程和流水強度 7、建設工程項目施工進度計劃屬于( )范疇。 A.工程項目管理 B.企業計劃 C.單位工程施工進度計劃 D.施工生產計劃 |
昆明理工大學2020年碩士研究生招生入學考試試題
8、雙代號網絡計劃中的節點表示( )。 A.工作 B.工作的開始 C.工作的開始或結束 D.工作的結束 9、某承包商承接了相鄰兩棟商住樓的施工,這兩棟樓之間由于資源(人力、材料、機械設備和資金等)調配需要而規定的先后順序關系稱為( )。 A.溝通關系 B.工藝關系 C.組織關系 D.搭接關系 10、已知在雙代號網絡計劃中,某工作有2項緊后工作,它們的最遲開始時間分別為12天和14天。如果該工作的持續時間為2天,則該工作最遲開始時間為( )。 A.11天 B.10天 C.12天 D.9天 11、已知單代號網絡計劃中某工作最早開始時間和最早完成時間分別為5天和7天,最遲開始時間和最遲完成時間分別為8天和10天,則該工作的總時差為( )。 A.4天 B.5天 C.2天 D.3天 12、根據組織論的原理,為實現項目的進度目標,施工方應充分重視( )。 A.健全項目管理的組織體系 B.技術創新 C.信息技術在進度控制中的應用 D.工程網絡計劃方法的應用 13、單位工程施工平面圖設計的第一步是( ) A.現場運輸?shù)缆返牟贾? B.攪拌站、加工廠及各種材料、構件的堆場或倉庫的布置 C.水電管線的布置 D.起重運輸機械的布置 14、施工質量控制應貫徹全面、全過程質量管理的思想,運用( )原理,進行質量的事前控制、事中控制和事后控制。 A.目標控制 B.動態控制 C.PDCA循環 D.持續改進 15、根據《標準施工招標文件》中“通用合同條款的規定”,承包人的缺陷責任期應自( )起計算。 A.發包人簽認工程接收證書之日 B.實際竣工日期 C.監理人向承包人出具經發包人簽認的工程接收證書之日 D.承包人提交竣工驗收?qǐng)?bào)告之日 |
昆明理工大學2020年碩士研究生招生入學考試試題
二、判斷題(本題共15分,每小題1分)(正確的打“√”,錯誤的打“×”) 1.組織論的三個重要的組織工具是項目結構圖、組織結構圖和網絡計劃圖。( ) 2.承包人需要更換項目經理的,應提前14天書面通知發包人和監理人,并征得發包人書面同意。( ) 3.建設工程監理的工作性質有服務性、科學性、獨立性和公平性等特點。( ) 4.建筑安裝工程費中其他項目費包括:暫列金額、計日工和總承包服務費。( ) 5.概算指標通常是以獨立的單項工程或完整的工程項目為計算對象編制確定的生產要素消耗的數量標準或項目費用標準。( ) 6.施工過程發現文物、古跡以及其他遺跡、化石、錢幣或物品,可合理補償承包人提出的工期、費用、利潤索賠。( ) 7.施工預算的編制以施工定額為主要依據,施工圖預算的編制以預算定額為主要依據。( ) 8.施工進度計劃的調整應包括工程量的調整、工作(工序)起止時間的調整、工作關系的調整、資源提供條件的調整及必要目標的調整。( ) 9.在影響工程項目質量的因素中,保證工程質量的重要基礎是加強控制人的因素。( ) 10.電氣管線、給水排水管道、設備安裝和裝修工程,保修期限為5年。( ) 11.在施工質量控制點的控制中,對冷拉鋼筋應注意先焊接之后再進行冷拉,其重點控制的方面是關鍵操作。( ) 12.建設工程實行施工總承包的,由總承包單位對施工現場的安全生產負總責。( ) 13.對結構復雜、危險性大、特性較多的分部分項工程,應編制專項施工方案和安全措施。( ) 14.建設工程施工任務委托的模式,反映了建設工程項目發包方和承包方之間、承包方與分包方等相互之間的委托關系。( ) 15.在工程施工中,對涉及的大量信息進行分類是信息管理工作的前提。( ) 三、簡答題(簡要回答要點即可)(本大題包括3道小題,每小題5分,計15分) 1.施工成本分析的依據有哪些? 2.施工組織總設計的內容包括哪些方面? 3.簡述建筑施工傷亡事故的主要類別。 |
昆明理工大學2020年碩士研究生招生入學考試試題
四、計算題(60分) 1.某裝飾公司承接一項寫字樓裝修改造工程,合同總價1500萬元,總工期6個月。前5個月各月完成費用情況如下表所示。(20分) 檢查記錄表
(1)計算各月的已完工程預算費用BCWP及5個月的BCWP。(5分) (2)計算5個月累計的計劃完成預算費用BCWS、已完工程實際費用ACWP。(5分) (3)計算5個月的費用偏差CV、進度偏差SV,并分析成本和進度狀況。(10分) 2.某兩層分部分項工程,有A、B、C三個施工過程,流水節拍分別為2天、2天、1天。A與B搭接1天,B與C間歇1天。已知施工段為5段,求工期,并組織流水施工,繪制橫道圖。(20分) 3.某項目由四個施工過程組成分別由A、B、C、D四個專業工作隊完成,在平面上劃分成四個施工段,每個專業工作隊在各施工段上的流水節拍如下表所示,試確定相鄰專業工作隊之間的流水步距、工期并繪制橫道圖。(20分) 各專業隊在各段上的流水節拍表 (單位:天)
五、綜合分析題(45分) 1.為了節省某工程的施工成本,項目經理部將工程劃分為挖土和基礎工程、地下結構工程、主體結構工程、裝飾裝修工程,并對其進行功能評分,得出了其預算成本,見下表。企業在項目管理目標責任書中要求項目經理部降低成本7%,項目經理部擬采用價值工程方法尋求降低成本的途徑。(20分) 功能評分和預算成本

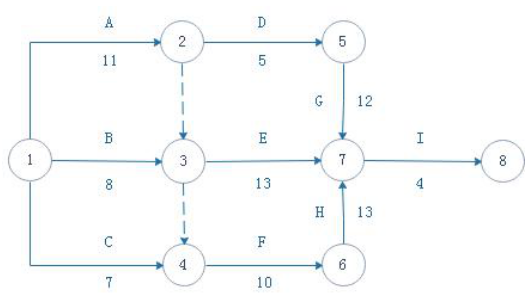

問題: (1)簡述用價值工程原理分析提高價值和降低成本的途徑。(5分) (2)求出本工程各分部工程的功能系數、成本系數和價值系數。(10分) (3)用價值工程求出降低成本的工程對象和目標。(5分) 2.承包商于某年4月6日與某業主簽訂了一項施工合同,合同規定:(1)業主應于4月14日提交施工場地;(2)開工日期4月16日,竣工日期5月22日,合同日歷工期為38天;(3)工期每提前一天獎勵3000元,每延誤一天罰款5000元。承包商按時提交了施工方案和網絡計劃見下圖,并得到了業主代表的批準。(25分) ![]() 在施工過程中發生了如下一些事件: 事件一:因部分原有設施搬遷,致使施工場地的提供時間被延誤,業主直至4月17日才提供全部場地,從而影響了A、B兩項工作的正常作業,使該兩項工作的持續時間均延長了2天,并使這項工作分別窩工6個和8個工日,工作C沒有受到影響。 事件二:承包商與設備租賃商原約定工作D使用的機械在4月27日進場,但由于運輸問題推遲到4月30日才進場,造成工作D持續時間增加了1天,同時多用人工7個工日。 事件三:E工作施工過程中,因設計變更,造成其施工時間增加了2天,多用人工14個工日,另增加其他費用20000元。 問題: (1) 在上述事件中,哪些事件承包商可以向業主提出索賠的要求?并說明理由。(10分) (2) 該工程實際工期為多少天?可得到的工期補償為多少天?(10分) (3) 雙方規定人工費標準為90元/工日,雙方協商的窩工人工費補償標準為60元/工日,管理費、利潤等不予補償,則承包商可得到的經濟補償是多少?(5分) |
